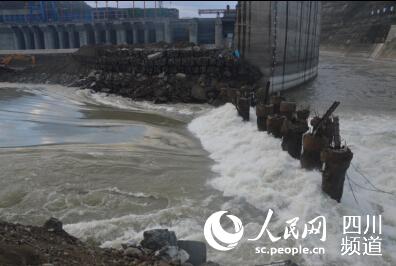

人民網成都11月9日電(記者李平 陳莞)11月8日19時28分,隨著最后一車大塊石倒入龍口,四川攀枝花桐子林水電站三期明渠截流成功合攏。這標志著武警水電三總隊依托水電站截流任務提高水庫水壩決口封堵救援能力得到了進一步提升。
近年來,武警水電部隊承擔了大量的應急救援任務,特別是堰塞湖排險,水庫水壩決口封堵等。去年四川蘆山抗震和今年云南魯?shù)榧t石巖堰塞湖排險中,該部隊作為專業救援部隊成為救援主攻力量。水電站施工中的截流和應急搶險中的水庫大壩等決口封堵有著相似的施工程序,武警水電部隊充分利用桐子林水電站工程截流這一練兵平臺,旨在進一步提高警官的指揮能力和士官的專業裝備的操作能力,為應急救援任務中決口封堵的戰法技法研究提供了寶貴的經驗。
由武警水電三總隊承擔施工任務的桐子林水電站位于攀枝花市鹽邊縣境內,是國家西部大開發戰略的標志性工程。桐子林水電站三期明渠截流龍口最大流速達到7.45米每秒,上下游最大落差達到10米,在同類型水電站施工中綜合難度屬國內之最。針對龍口落差大、龍口流速快等均屬國內明渠截流難度之最的特點,武警水電三總隊組織專家組多次進行截流水力模型實驗并從各基層單位抽調270多名參加過四川蘆山和云南魯?shù)榭拐鹁葹?zāi)任務中的技術骨干力量參與施工。
據悉,武警水電官兵24小時不間斷監測水文數據,依據相關數據監測和水力模型試驗分析,他們采用右岸預進占的戰法,截流戧堤龍口段采用全斷面推進和凸出上游挑角兩種進占方式,堤頭拋投采用直接拋投、集中推運拋投和卸料沖砸拋投三種方法。經過連續10天9夜不間斷施工,11月8日下午15時截流成功合攏,比預定計劃提前7天。
桐子林水電站以發電任務為主,兼有下游綜合用水要求,計劃2015年6月首臺機組發電,2016年6月工程竣工。工程靜態總投資51.91億元,多年平均發電量29.75億千瓦時。工程建成后將對緩解我國能源供需矛盾緊張、改善用能結構、提高清潔能源利用率等產生重要意義。
