7月12日17時18分,位于榆林市府谷縣的陜投集團清水川能源三期2×1000MW擴建工程6號機組順利通過168小時滿負荷試運行,標志著該工程全面投產,圓滿實現“雙機雙投”。當天,清水川能源總裝機容量460萬千瓦的6臺機組實現同步安全穩定運行。

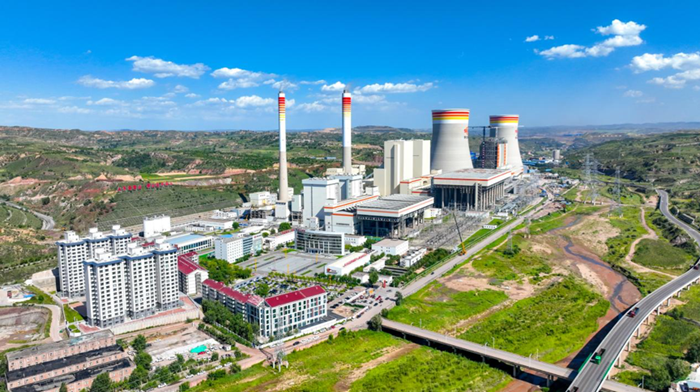

府谷清水川煤電一體化電廠三期擴建工程
陜投集團黨委書記、董事長李元出席投產儀式并宣布三期2×1000MW擴建工程順利投產,陜西省發改委運行辦主任蔡勝斌,榆林市委常委、副市長曹治,府谷縣委書記田小寧,陜投集團黨委委員、陜西能源總經理王棟,項目股東單位、參建單位、集團系統相關單位代表參加投產儀式。

投產儀式
陜投集團清水川煤電一體化電廠三期擴建工程是國家重點建設的陜北至湖北±800千伏特高壓直流輸電工程配套電源點和陜西省重點建設項目,規劃建設2臺1000MW高效超超臨界間接空冷燃煤機組,其中5號機組已于2024年1月15日投產發電。項目“雙投”后,清水川能源總裝機容量達到460萬千瓦,預計年發電量230億度以上,成為國內裝機容量最大的煤電一體化企業和全國第六、西北地區最大的火力發電企業。

領導參觀清水川煤電一體化電廠項目
自2021年7月17日項目開工以來,清水川能源按照“安全可靠、技術領先、指標優異、投資可控”的建設原則進行項目籌劃、技術籌備和方案籌選,嚴格把控工程安全、質量、進度、投資各個環節,高質量高標準實現兩臺機組鍋爐水壓、DCS受電、汽機扣蓋、廠用電受電、鍋爐酸洗、鍋爐點火、汽機沖轉、機組并網和168小時試運“九個一次成功”。
目前,該項目兩臺機組主要指標優良,機組負荷滿足電網調度要求,電氣保護、熱控保護、自動化儀表等投入率達到100%,脫硫、脫硝、除塵裝置投入率達到100%,實測煙塵、二氧化硫、氮氧化物排放濃度均優于國家超低排放標準,機組實現清潔、低碳、安全、高效運行,外送電力能夠有效滿足湖北用電負荷增長需求,對于保障“陜電入鄂”、促進陜北資源優勢轉化為經濟優勢、推動區域經濟社會協調發展有著重要意義。(文/圖 白雅琴 楊婷 詹望)
